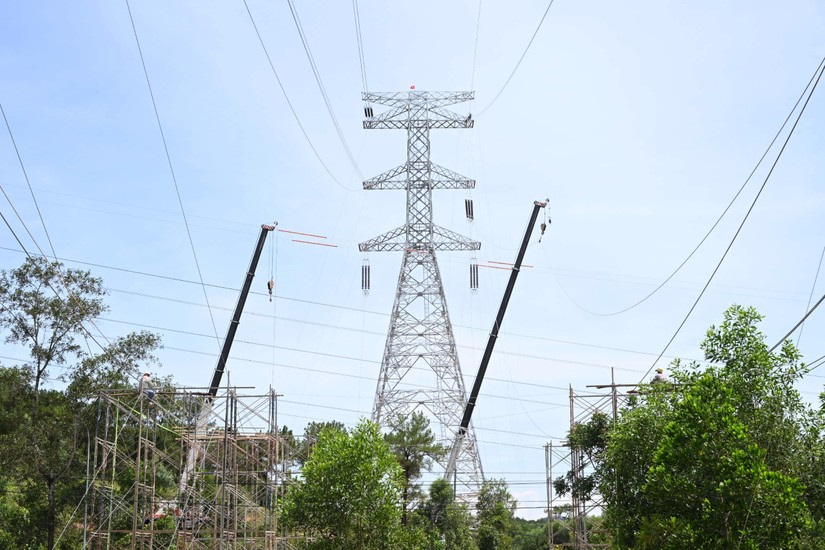

Thi công vị trí cột 337. Nguồn: Báo Công Thương. |
Ngày 17/6, Bộ trưởng Công Thương Nguyễn Hồng Diên, Phó Trưởng ban Thường trực Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng dẫn đầu đoàn công tác kiểm tra tiến độ thi công và động viên lực lượng thi công các Dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối.
Báo cáo tại buổi làm việc, Tập đoàn Điện lực Việt Nam (EVN) cho biết, đến nay các dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối đã hoàn thành bàn giao mặt bằng cho toàn bộ 1177/1177 vị trí móng cột; 99,6% hành lang tuyến (511/513 khoảng néo), còn 2 khoảng néo chưa bàn giao tại Nghệ An và Nam Định.
Đại diện chủ đầu tư báo cáo với Bộ trưởng Nguyễn Hồng Diên tiến độ thi công Khoảng néo 337 - 338. Nguồn: Báo Công Thương. |
Về công tác cung cấp cột thép, toàn bộ các dự án có 75 gói thầu do 18 nhà thầu/liên danh nhà thầu thực hiện, tương ứng gần 139.000 tấn thép. Trong đó có 965 vị trí cột sản xuất trong nước và 212 vị trí cột nhập khẩu từ Trung Quốc.
Đến nay đã bàn giao 971/1177 vị trí cột, đạt 83%. Hiện đang bàn giao 188 vị trí cột, 18 vị trí cột còn lại dự kiến hoàn thành bàn giao trước ngày 20/6.
Các vật tư, phụ kiện như dây dẫn, cách điện, cáp quang đã cơ bản hoàn thành bàn giao. Một số cách điện, phụ kiện còn lại của dự án đường dây 500kV Quảng Trạch - Quỳnh Lưu đang được Tổng công ty Truyền tải điện Quốc gia (EVNNPT) và Ban Quản lý dự án đôn đốc nhà thầu khẩn trương vận chuyển, bàn giao đến công trường trước ngày 20/6/2024 để triển khai lắp đặt đồng bộ.
Đối với công tác thi công xây dựng, đến ngày 17/6, đã hoàn thành đúc móng cho toàn bộ 1177/1177 vị trí. Hoàn thành lắp dựng 604/1177 vị trí cột, đang lắp dựng 423/1177 vị trí cột. Hoàn thành kéo dây 53/513 khoảng néo, đang thực hiện kéo dây 40/513 khoảng néo.
Theo EVN/EVNNPT, mặc dù đã nỗ lực ngày đêm, song công tác thi công dự án đến nay vẫn còn 3 khó khăn cơ bản như cung cấp cột thép do một số nhà thầu chậm tiến độ; nhân lực của nhà thầu cho dựng cột, kéo dây; khó khăn do điều kiện thời tiết nắng mưa thất thường.
Hiện, EVN/EVNNPT đang cùng các lực lượng tham gia dự án tiếp tục nỗ lực, cố gắng khắc phục khó khăn, bất lợi của thời tiết, thực hiện nhiều giải pháp như tranh thủ thời tiết khô ráo để tập kết vật tư thiết bị đến vị trí thi công, điều chỉnh lịch làm việc linh hoạt theo điều kiện thời tiết, tăng cường tối đa thi công bằng cơ giới đối với các vị trí có thể sử dụng máy cơ giới, phấn đấu đưa dự án hoàn thành trước ngày 30/6/2024 theo đúng chỉ đạo của Thủ tướng Chính phủ giao nếu điều kiện thời tiết thuận lợi.
Theo kế hoạch công tác trong hai ngày 17-18/6, đoàn công tác sẽ kiểm tra thi công và động viên lực lượng lao động của các đơn vị tại Khoảng néo 337 - 338 đường dây 500 kV Quảng Trạch - Quỳnh Lưu; kiểm tra công tác thi công kéo dây KN337 - 338 thuộc gói thầu số 36; TBA 500kV Thanh Hóa; Vị trí cột 117 đường dây 500 kV Nhà máy Nhiệt điện Nam Định I - Thanh Hóa; khoảng néo 109-117 thuộc gói thầu số 5 do CTCP Sông Đà 11 thi công; công tác thi công dựng vị trí cột 41 ĐZ 500kV Nhà máy Nhiệt điện Nam Định I - Phố Nối do CTCP ĐTTM Việt Á thi công; TBA 500 kV Phố Nối thuộc gói thầu số 67 do CTCP Cơ điện Minh Quang thi công.
